Podřezání domu a hydroizolace zdiva postupy krok za krokem

Podřezání domu představuje účinnou metodu mechanického oddělení vlhkého zdiva od základů, která výrazně pomáhá při sanaci vlhkosti. Správně provedená hydroizolace proti vlhkosti chrání konstrukci před dalšími škodami a prodlužuje životnost stavby. Seznámíte se s přesnými postupy říznutí zdiva a aplikace izolace, které zajistí spolehlivý výsledek.

📝 Ve zkratce

  • Podřezání zdiva spočívá v proříznutí vodorovné spáry v ložné spáře zdiva, ideálně cihelného typu.
  • Řetězovou pilou lze podřezat cihelné zdivo s oboustranným přístupem za cca 4 dny u rodinného domu.
  • Hydroizolační pásy se vkládají do drážky s přesahem cca 5 cm a tloušťkou 1,5-2 mm, životnost dosahuje až 100 let.
  • Cena podřezání zdiva včetně izolace se pohybuje mezi 2 500 a 5 000 Kč za běžný metr.
  • Po podřezání vlhké zdivo vysychá několik měsíců, sanační omítky se aplikují až po úplném vyschnutí.

Metody podřezání zdiva a jejich vhodnost

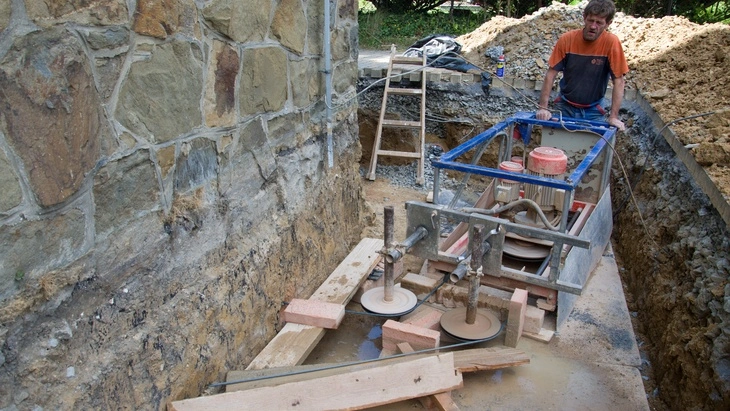

Práce na hydroizolaci základové stěny kamenného domu.

Podřezání zdiva představuje mechanické oddělení spodní části zdi od základové konstrukce, čímž se zabrání kapilárnímu vzlínání vlhkosti. Výběr metody závisí na typu zdiva a přístupu k řezu, přičemž je nezbytné, aby bylo zdivo soudržné a stabilní. Podívejme se na tři nejčastější postupy podřezání zdiva a jejich vhodnost.

Podřezání řetězovou pilou

Řetězová pila je ideální pro podřezání cihelného zdiva v ložných spárách, kde je možný přístup z obou stran zdi. Tento postup trvá u rodinného domu přibližně 4 dny. Mechanické podřezání zdiva tímto způsobem zachovává statiku a umožňuje následnou hydroizolaci proti vlhkosti.

Ruční podřezání zdiva

Ruční podřezání zahrnuje vybourání několika řad cihel v šířce asi 1 metr, následné klínování a vyzdění pilířků pro zachování stability zdiva. Tato metoda je časově náročnější, ale vhodná tam, kde není možné použít řetězovou pilu. Postup podřezání domu a hydroizolace zdiva krok za krokem často začíná právě ručním podřezáním.

Podřezání diamantovým lanem

Diamantové lano umožňuje řezat betonové i cihelné konstrukce bez potřeby přístupu z obou stran. Řezání betonu se provádí chlazením vodou, což zabraňuje přehřívání nástroje a zajišťuje přesnost řezu. Tato technologie je vhodná pro izolaci spodní stavby u náročnějších objektů.

  • Podřezání zdiva vyžaduje stabilní a soudržné zdivo, jinak hrozí narušení statiky.
  • Řetězová pila je vhodná zejména pro cihelné zdivo s přístupem z obou stran.
  • Diamantové lano nabízí řešení pro beton a zdi bez ložné spáry.
  • Ruční podřezání je alternativou, pokud nelze použít strojní metody.

Tip: Častou chybou je použití mechanického podřezání zdiva u nestabilního zdiva bez předchozího zajištění, což může vést k prasklinám nebo sesuvu. Pro koho se podřezání hodí, závisí na typu zdiva a finančních možnostech, zatímco chemická injektáž vs podřezání volí ti, kdo preferují méně invazivní metody, ale ne vždy s trvalým výsledkem.

Hydroizolace zdiva po podřezání – materiály a postup

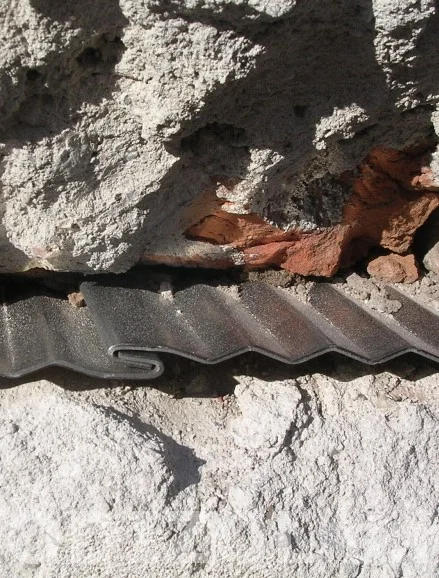

Detail podřezu zdiva s hydroizolační fólií mezi dvěma stěnami.

Hydroizolace zdiva po podřezání je klíčovým krokem pro dlouhodobou ochranu spodní stavby proti vlhkosti. Správný výběr materiálů a pečlivé utěsnění zajistí efektivní sanaci vlhkého zdiva a zabrání dalším škodám.

Přečtěte si více
Jak vyrobit a správně položit betonové obrubníky: praktický návod

Výběr hydroizolačních materiálů

Pro hydroizolaci se nejčastěji používají polyethylénové pásy a skelné lamináty o tloušťce 1,5-2 mm. Tyto materiály poskytují spolehlivou izolaci proti vlhkosti a mechanickému poškození. Polyethylénové pásy jsou pružné a odolné, skelné lamináty přidávají pevnost. Hydroizolace z těchto materiálů je vhodná po mechanickém podřezání zdiva a říznutí zdiva.

Postup kladení hydroizolace

  1. Příprava drážky – očištění a vysušení místa podřezání pro správnou přilnavost.
  2. Uložení izolačních pásů – klademe je s minimálním přesahem 5 cm, aby se zabránilo průniku vlhkosti.
  3. Utěsnění spojů – klíny a spáry vyplníme maltovou směsí, která zajistí pevné a vodotěsné spojení.
  4. Kontrola kvality – důkladně zkontrolujte utěsnění všech spojů a případné nedostatky opravte.

Tento postup podřezání domu a hydroizolace zdiva krok za krokem patří mezi ověřené metody izolace spodní stavby.

Životnost a údržba hydroizolace

Kvalitní hydroizolace z polyethylénových pásů může vydržet až 100 let. Pro dlouhodobý efekt je zásadní správné provedení a pravidelná kontrola stavu izolace, aby se předešlo poškození například při sanaci vlhkého zdiva nebo mechanickém podřezání.

Tip: Při aplikaci hydroizolace věnujte pozornost pevnému utěsnění spojů. Častou chybou je nedostatečné vyplnění spár maltou, což může vést k pronikání vlhkosti a zkrácení životnosti izolace.

Příprava a zajištění stability zdiva během podřezání

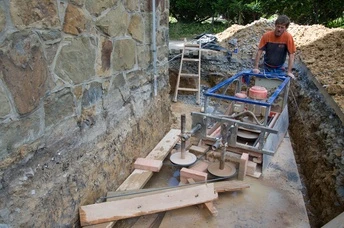

Práce na hydroizolaci základové stěny s pracovníkem v příkopu.

Příprava zdiva a zajištění jeho stability představují nezbytné kroky před mechanickým podřezáním zdiva a instalací hydroizolace proti vzlínající vlhkosti. Správný postup zahrnuje přesné vybourání, odborné zajištění konstrukce a povinné statické posouzení, které snižuje riziko trvalého poškození stavby během sanace vlhkého zdiva.

Vybourání cihel a příprava drážky

Pro vytvoření drážky pro hydroizolační pásy je třeba vybourat minimálně 3 až 5 řad cihel v šířce cca 1 metr, přičemž řez musí být veden v ložné spáře zdiva, což platí zejména pro cihelné konstrukce. Tato šířka umožňuje bezpečné vložení izolačního materiálu o tloušťce 1,5-2 mm a zároveň dostatečný prostor pro utěsnění klíny a maltou. Vybourání se provádí ručně nebo mechanicky, podle typu zdiva a přístupu.

Vyzdění pilířků a klínování

Po vybourání se do vzniklé drážky vyzdí pilířky z plných cihel, které mají šířku minimálně 15 cm a výšku odpovídající hloubce řezu. Pilířky se následně zajišťují speciálními klínovými prvky, které zabrání posunu a deformaci zdiva během podřezání. Tento způsob zajištění zaručuje stabilitu konstrukce i při mechanickém řezání a zabraňuje praskání nebo sesuvu zdiva.

Statické posouzení zdiva

Před zahájením podřezání je nezbytné provést statické posouzení kvalifikovaným statikem, který vyhodnotí soudržnost zdiva a jeho schopnost odolat mechanickému zásahu. Statické posouzení zahrnuje kontrolu typu zdiva, pevnosti maltových spojů a celkové stability konstrukce, což je klíčové zejména u starších nebo poškozených budov. Bez tohoto kroku hrozí riziko trvalých škod, jako jsou praskliny nebo sesuvy.

Tip: Častou chybou je podcenění statického posouzení, což vede k nutnosti dodatečných oprav nebo dokonce k ohrožení statiky celé stavby.

Pro koho se tento postup hodí: Podřezání s vyzděním pilířků je ideální pro cihelné zdivo s oboustranným přístupem a stabilní konstrukcí. Naopak není vhodné pro kamenné nebo kotvicové zdivo, kde je nutné zvážit jiné metody, například chemickou injektáž.

Přečtěte si více
Modulové a kontejnerové domy na klíč: průvodce výběrem a stavbou

Podmínky, omezení a nejčastější chyby při podřezání a hydroizolaci

Omezení podřezání podle typu zdiva

Podřezání zdiva řetězovou pilou není možné u kamenného zdiva ani u zdiva z nepálených cihel (kotovicové zdivo), protože tyto materiály nemají dostatečnou soudržnost a řez by je poškodil. U těchto typů zdiva je vhodnější chemická injektáž, která vytváří hydroizolační bariéru bez mechanického zásahu do konstrukce. Mechanické podřezání se doporučuje především u cihelného zdiva s viditelnou ložnou spárou a u betonových konstrukcí, pokud je zajištěn přístup z obou stran zdi.

Nejčastější chyby v hydroizolaci

Častou chybou je nedostatečné překrytí hydroizolačních pásů, které by mělo být minimálně 5 cm, a špatné utěsnění spoje klíny a rozpínavou maltou. Dalším problémem je aplikace sanačních omítek před úplným vyschnutím zdiva, což může trvat i 6 až 12 měsíců v závislosti na tloušťce a typu zdiva. Nedodržení těchto postupů vede k průniku vlhkosti a zkrácení životnosti izolace, která při správné instalaci může dosahovat až 100 let.

Důležitost přístupu a statiky

Podřezání vyžaduje rovný a dostatečně široký podklad (cca 1,5 m) pro řetězovou pilu a přístup z obou stran zdiva, což není vždy možné u přistavěných nebo sousedních staveb. Zdivo musí být soudržné a bez prasklin, protože mechanický řez a vkládání ocelových plechů či hydroizolačních pásů může ohrozit statiku. Před podřezáním je nezbytné provést statický průzkum a v případě potřeby zajistit zpevnění konstrukce, aby nedošlo k deformacím nebo sesedání stavby. Bez těchto podmínek nelze garantovat dlouhodobou účinnost hydroizolace.

Cena, čas a ekonomika podřezání a hydroizolace

Podřezání domu a hydroizolace zdiva představují zásadní zásah do izolace spodní stavby, jehož cena a časová náročnost se liší podle zvoleného postupu a podmínek na stavbě. Následující přehled shrnuje orientační náklady a dobu realizace těchto prací spolu s faktory, které mohou cenu výrazně ovlivnit.

Orientační ceny podřezání a izolace

Cena podřezání zdiva se pohybuje mezi 2 500 a 5 000 Kč za běžný metr v závislosti na použité metodě a složitosti stavby. Hydroizolace proti vlhkosti se zpravidla připočítává zvlášť, často jako součást komplexní sanace vlhkého zdiva. Alternativou k mechanickému podřezání je chemická injektáž, která bývá cenově nižší, ale není vždy vhodná k odstranění všech problémů.

Typ práce Cena za bm (Kč) Poznámka
Mechanické podřezání 2 500-5 000 Zahrnuje říznutí zdiva řetězovou pilou
Hydroizolace zdiva 800-1 500 Aplikace izolace po podřezání
Chemická injektáž 1 500-3 000 Alternativa k podřezání

Doba trvání prací

Podřezání domu řetězovou pilou trvá obvykle kolem 4 dnů u běžného rodinného domu. Tento čas zahrnuje přípravu, samotné říznutí zdiva i následnou aplikaci hydroizolace. Delší doba může nastat u rozsáhlejších staveb nebo pokud je třeba složitá izolace spodní stavby. Chemická injektáž je rychlejší, ale její účinnost závisí na typu vlhkosti a stavu zdiva.

Faktory ovlivňující cenu

Cena podřezání stoupá v případech, kdy je nutné ruční kopání v těsných nebo kamenitých prostorách. Kamenné zdivo a hluboké základy komplikují mechanické podřezání a zvyšují časovou i finanční náročnost celého procesu. Při volbě mezi chemickou injektáží vs podřezáním je třeba zvážit nejen cenu, ale také účinnost a trvanlivost řešení.

Přečtěte si více
Rekonstrukce a renovace bytového jádra v paneláku: průvodce

Tip: Častá chyba je podcenění složitosti terénu a struktury zdiva, což vede k nepředvídaným nákladům a prodloužení prací. Podřezání domu svépomocí se nedoporučuje bez zkušeností kvůli riziku poškození statiky.

Dlouhodobé sledování a další sanační metody

Dlouhodobé sledování vlhkosti zdiva je nezbytné pro ověření správné funkce podřezání a hydroizolace. Kombinace mechanického říznutí zdiva s dalšími sanačními metodami zvyšuje pravděpodobnost trvalého odstranění kapilární vlhkosti a zajišťuje ochranu spodní stavby před opětovným vzlínáním vody.

Metody sledování vlhkosti

Pro přesné a dlouhodobé monitorování vlhkosti zdiva se používají digitální vlhkoměry s elektrochemickými nebo kapacitními sondami, které měří obsah vlhkosti v procentech hmotnostních. Doporučuje se provádět měření minimálně jednou za měsíc po dobu 12 až 24 měsíců, aby bylo možné sledovat postupné vysychání zdiva a včas odhalit případné poruchy hydroizolace. Vlhkost nad 5 % hmotnostních v cihelném zdivu po 6 měsících od sanace signalizuje nutnost doplňujících opatření.

Kombinace s elektroosmotickou sanací

Elektroosmóza využívá nízkonapěťové elektrické pole, které brání kapilárnímu vzlínání vody ve zdivu a podporuje vysoušení. Tento doplňkový způsob sanace je vhodný zejména u starších nebo kamenných konstrukcí, kde není možné provést kompletní mechanické podřezání. Elektroosmóza může snížit vlhkost zdiva o 30-50 % během 6 měsíců a prodloužit životnost hydroizolace. Při kombinaci s podřezáním se doporučuje instalovat elektroosmotické elektrody do spodní části zdiva před aplikací izolace.

Vysoušení zdiva po podřezání

Po mechanickém podřezání a aplikaci hydroizolace je zdivo stále vlhké a vysychá přirozeně několik měsíců až jeden rok v závislosti na tloušťce a materiálu zdiva. Aktivní vysoušení pomocí teplovzdušných ventilátorů nebo elektrických vysoušečů vlhkosti může zkrátit dobu vysychání až o 50 %. Doporučuje se zahájit vysoušení do 14 dnů po dokončení podřezání a hydroizolace, aby se zabránilo tvorbě plísní a degradaci sanačních omítek.

Tip: Na co si dát pozor – častou chybou je vynechání pravidelného monitorování vlhkosti po podřezání, což může vést k opětovnému vzlínání vody a poškození konstrukce. Podřezání domu a následná hydroizolace jsou vhodné především pro stavby s přístupem k základům a soudržným zdivem, zatímco u nepřístupných nebo kamenných zdí doporučuji zvážit elektroosmotickou sanaci jako doplněk.

Časté dotazy

Kolik stojí podřezání zdiva za metr běžný?

Cena podřezání zdiva a hydroizolace se pohybuje mezi 2 500 a 5 000 Kč za běžný metr podle typu zdiva a přístupu.

Jak dlouho trvá podřezání řetězovou pilou u rodinného domu?

Podřezání zdiva řetězovou pilou trvá přibližně 4 dny u běžného rodinného domu.

Jaké materiály se používají na hydroizolaci zdiva po podřezání?

Nejčastěji se používají polyethylénové pásy nebo skelné lamináty o tloušťce 1,5-2 mm, které se kladou s přesahem cca 5 cm a utěsňují maltou.

Je možné podřezat kamenné zdivo řetězovou pilou?

Nelze řezat kamenné zdivo řetězovou pilou, je nutné použít chemickou injektáž nebo jiné sanační metody.

Jak se zajistí stabilita zdiva během podřezání?

Stabilita se zajistí vyzděním pilířků, klínováním a odborným statickým posouzením před zahájením prací.

Přečtěte si více
Jak vybrat volně stojící elektrické trouby samostatné do

Jak dlouho trvá vysychání zdiva po podřezání a hydroizolaci?

Vlhké zdivo vysychá několik měsíců, u silnějších zdí i rok; sanační omítky se aplikují až po úplném vyschnutí.

Lze podřezání kombinovat s dalšími metodami sanace?

Ano, podřezání lze kombinovat s elektroosmotickou sanací a vysoušením pro zvýšení efektivity odstranění vlhkosti.

Jak správně utěsnit hydroizolační pásy v drážce?

Pásy se kladou s přesahem cca 5 cm a utěsňují se speciálními klíny a rozpínavou maltovou směsí pro dlouhodobou ochranu.

Jaké chyby se nejčastěji dělají při podřezání a hydroizolaci?

Neutěsnění hydroizolace, aplikace sanační omítky před vyschnutím a nedostatečné posouzení statiky jsou nejčastější chyby.

Je možné podřezat dům svépomocí?

Podřezání dům svépomocí je možné u cihelného zdiva s vhodným přístupem, ale vyžaduje odborné znalosti a správné nástroje.

Jaké nástroje a materiály jsou nezbytné pro podřezání domu a hydroizolaci zdiva?

Pro podřezání se běžně používají diamantové pily nebo řetězové pily, dále hydroizolační pásy z asfaltu nebo PVC a speciální injektážní chemikálie. Celkem je potřeba minimálně 5 základních nástrojů a materiálů pro kompletní provedení.

Jak dlouhodobě monitorovat vlhkost zdiva po podřezání a aplikaci hydroizolace?

Doporučuje se měřit vlhkost zdiva každý měsíc po dobu minimálně 12 měsíců pomocí vlhkoměru, aby bylo možné vyhodnotit efektivitu hydroizolace a případně provést další úpravy.

Naše doporučení na závěr

  • Zkontrolujte stav svého zdiva a jeho soudržnost před podřezáním.
  • Připravte si potřebné nástroje a materiály na podřezání a hydroizolaci.
  • Vyberte vhodnou metodu podřezání podle typu a přístupu ke zdivu.
  • Vyzkoušejte správný postup kladení hydroizolačního pásu do vzniklé drážky.
  • Sledujte vlhkost zdiva po podřezání a případně konzultujte odborníka při potížích.

Šimon Sedláček
Autor článkuŠimon Sedláčekredaktor praktických návodů pro stavbu a kutilství

Jsem Šimon Sedláček a pro Život pod Střechou píšu praktické rady pro stavbu, rekonstrukce a domácí kutilství. Témata zpracovávám tak, aby se v nich vyznal běžný čtenář, a snažím se oddělit ověřené postupy od zkratek, které mohou nadělat škodu. Při citlivějších tématech, jako jsou povolení, bezpečnost práce, finance nebo právní povinnosti, odkazuji na oficiální zdroje a upozorňuji, kdy je lepší obrátit se na odborníka. Píšu zhruba 9 let a jako člověk z Kroměříže mám rád poctivě vysvětlené návody, které se dají použít v běžném domě i bytě.

Napsat komentář
